弋阳高新区2018年部分重点在建项目进展周报(8.18-8.24)
【字体:

本 期 项 目

1.泰山石膏项目;

2.煌朝新材项目;

3.扩区调区基建项目;

4.熔岩汽配项目;

5.和合家居项目;

6.康恩贝二期项目;

7.工业标准厂房项目;

8.巴顿环保科技项目;

9.万华板业项目;

10.科技创业园二期项目;

11.永奔机电项目;

12.中科伟通项目;

13.利特雅工贸项目;

项目进展周报

1

泰山石膏项目

本周进展

设备方面:自18号试生产至24号基本可以连续生产。 人员方面:操作工不熟练正在培训。办公区已经规划好,正在添制办公设施。

服务单位:高新区



2

煌朝新材项目

本周进展及下周计划

一、本周进度

食堂宿舍楼三楼楼面浇筑完成;

第二条生产线压延工序机器设备基础制作中;

各生产工序继续试生产。

二、下周计划

食堂宿舍楼继续施工,继续试生产。

服务单位:漆工镇


3

扩区调区二期基建项目

本周进展及下周计划


、本周进展

1、建设路北段已完成Y33~Y35、Y72~Y74段雨水检查井盖板浇筑,管道回填砂,K1+150~K1+210段交叉口土石方挖运,耕山机配合。

2、展望北路已完成K0+775.305~K0+790.305、K0+835.305~K0+850.305段雨水箱涵墙身及盖板浇筑。K0+775.305~K1+030.305段雨水箱涵伸缩缝处理;K0+360~K0+640段95区路基土石方填筑及碾压。

3、富强路路基平整土石方。

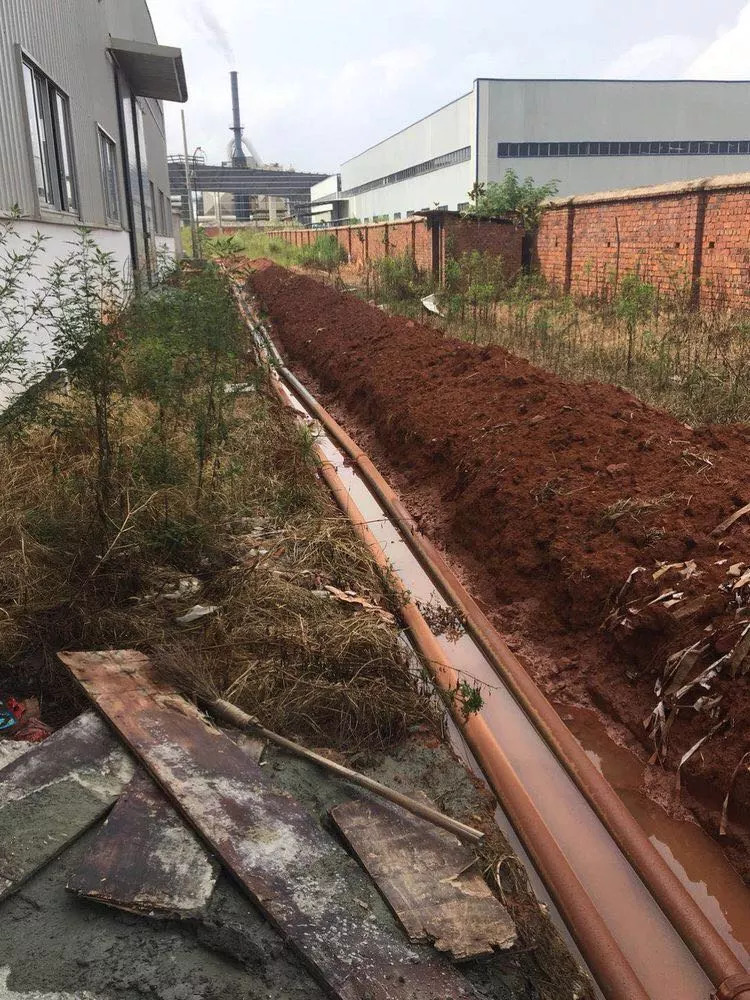

4、发展北路污水管道W1~W6沟槽开挖、安装管道及回填。

5、工业二路路基平整土石方。

6、8、9号地块完成填筑土石方53800M3。

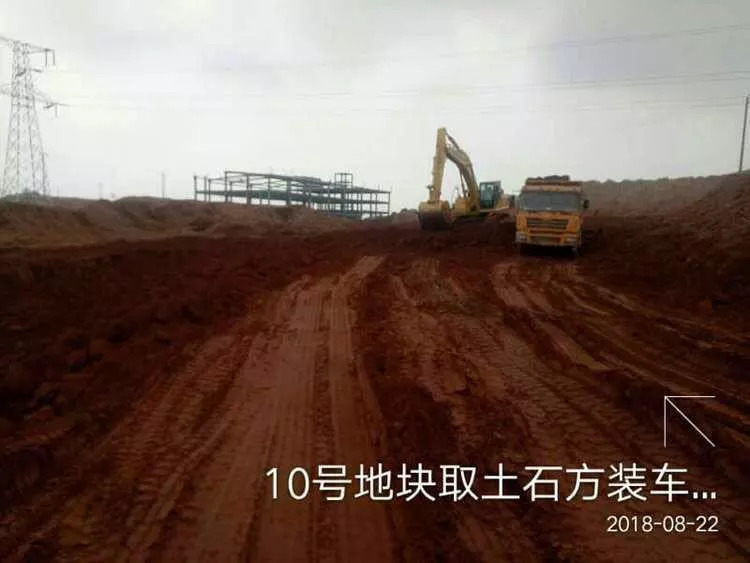

7、10号地块完成挖运土石方53800M3。

8、安置地(13号地块)已完成雨水支管及雨水口砌筑。

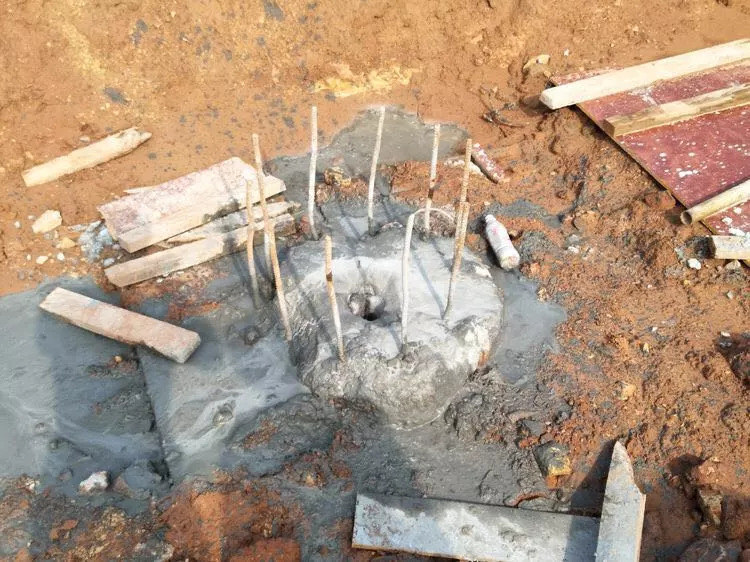

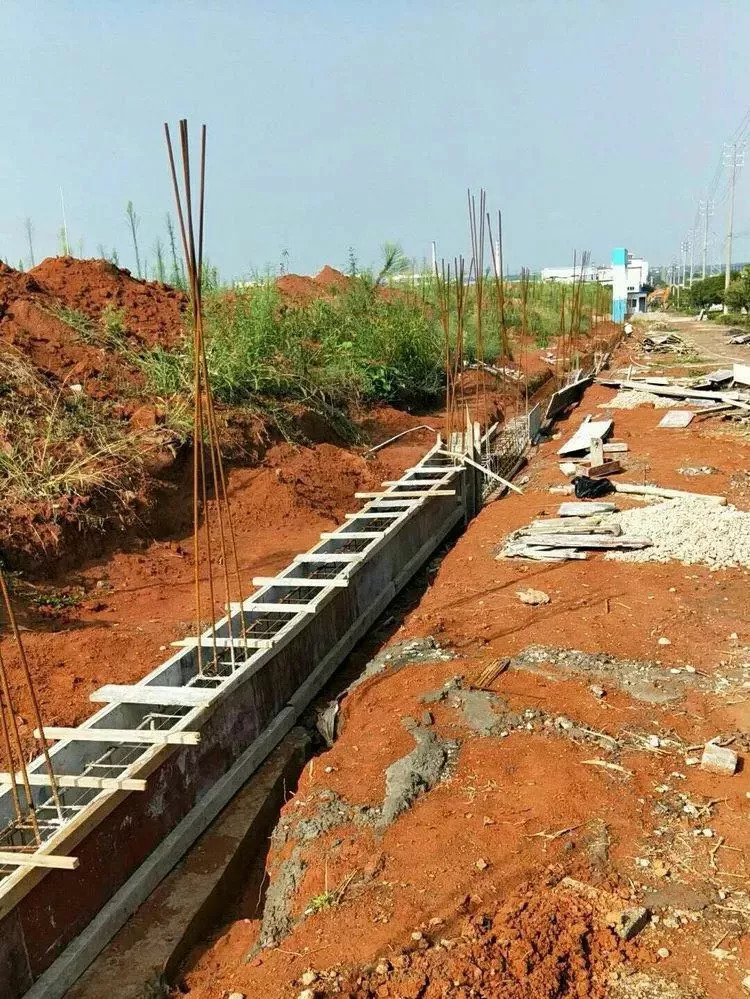

9、27号地块完成挖运土石方42200M3,填筑土石方10200M3,挡墙基础支模及基础浇筑砼51米。

10、14号地块填筑土石方13800M3。

11、15号地块填筑土石方18200M3。

二、下周计划

1、建设路北段计划K1+150~K1+210段交叉口挖运土石方3850M3。

2、创新路计划K0+000~K0+500段自来水管开挖及敷设管道.

3、展望北路计划K0+775.305~K1+030.305段雨水箱涵回填砂;K0+360~K0+640段95区路基土石方强夯。

4、发展北路计划污水管道W6~W13管道沟槽开挖、敷设及回填砂。

5、工业二路计划K0+060~K0+400段挖排水边沟。

6、富强路计划K0+140~K0+500段挖排水边沟。

7、8、9号地块计划填筑土石方31000M3。

8、10号地块计划挖运31000M3。

9、14号地块计划填筑土石方36100M3.

10、15号地块计划填筑土石方22600M3.

11、安置地(13号地块)计划自来水管开挖及敷设374米。

12、27号地块计划挖运土石方85000M3,填筑土石方26300M3,挡土墙基础开挖100米,基础浇筑砼100米。

三、需协调事项

1、27号地块古樟树移植。

2、巍华专线迁移。

3、工业一路电线杆迁移。

4、15号地块迁坟。

5、展望大道污水W12-1接原有检查井,需协调污水处理厂抽水。

责任单位:高新区



4

熔岩汽配项目

本周进展

生产车间正常生产、办公楼东面消防设备陆续安装、厂区侧边正在安装消防管道。

服务单位:叠山镇


5

和合家居项目

本周进展

1、1号和2号厂房正常生产。

2、办公楼、宿舍都正常使用。
办证情况:已经做好网上登记、公示等前期工作。

服务乡镇:旭光乡


6

康恩贝二期项目

本周进展及下周计划

一、本周进展

1、1号厂房已投入使用;

2、2号厂房窗户玻璃已全部安装到位,施工人员正在安装厂房照明灯;

3、3号厂房外墙正在抹灰,厂房内路面已铺设砂砾垫层;

4、4号厂房岸坡正在灌浇混凝土,厂房内路面已完成素土夯实;

二、下周计划

1、2号厂房完成照明灯、应急灯、安全指示灯安装;

2、3号厂房完成外墙抹灰;

3、继续厂区围墙施工。

服务单位:高新区


7

工业标准厂房项目

本周进展及下周计划

园区自建工业标准厂房项目

一、本周进展

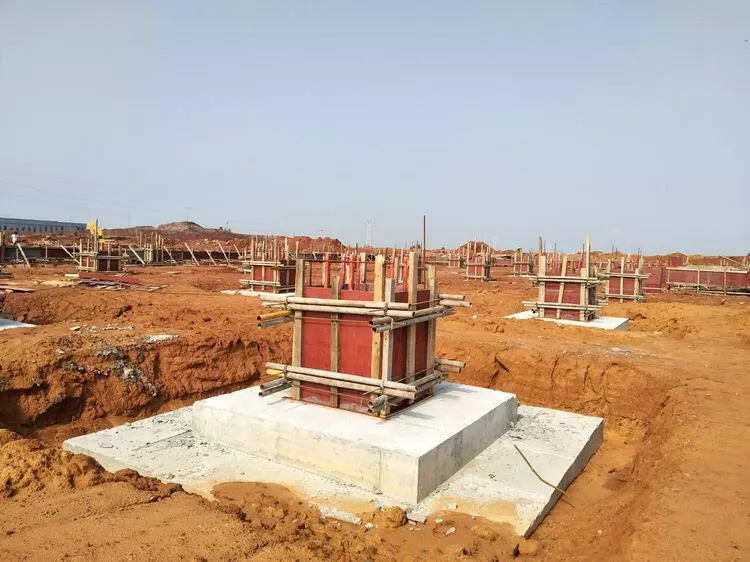

1、工程进展:7#楼独立基础浇筑完成50%,独立基础回填完成50%;8#楼独立基础浇筑完成100%,承台垫层完成100%,桩小应变及取芯完成100%,短柱地梁模板完成100%;9#楼地梁基础回填完成80%。4#5#6#7#8#楼桩基完成(除预埋荷载箱的桩),2#3#倒班楼桩基完成22根;2#3#倒班楼基础基槽开挖完成100%,基础垫层完成100%,塔吊基础浇筑完成。次干道土路基开挖完成约1400米,碎石回填完成约1000米。

2、项目融资:正在办理实物注资、资产评估入账等相关工作,正在收集梳理项目资料报银行对接。

3、工程办证:项目可研立项、环评报告及批、安评报告已完成,规划方案已完成专家评审,土地挂牌正在实施当中。

二、下周安排

1、加快推进5#、7#、8#及倒班楼厂房基础及次干道施工。

2、加快办理项目办证及项目融资相关工作。

3、联系考察钢结构加工企业,开展钢结构加工定制准备工作。

4、完成项目施工图设计及图审。

工业地产标准厂房建设及招商项目

一、本周进展

1、场地平整正在扫尾,项目地块旁魏华专线正在进行迁改施工,魏华企业旁约50亩地块南岩镇正在进行征地。

2、项目用地正在组织挂牌当中,项目建筑方案正在进行规划设计。

二、下周安排

1、继续完善周边场地配套设施建设。

2、协调南岩镇加快完成项目地块内电杆、坟墓等附着物清理及场地平整扫尾,为项目进场开工提前准备。

3、督促项目方明确具体进场安排及相关打算。

责任单位:高新区

8

巴顿环保科技项目

本周进展及下周计划

一、本周进展

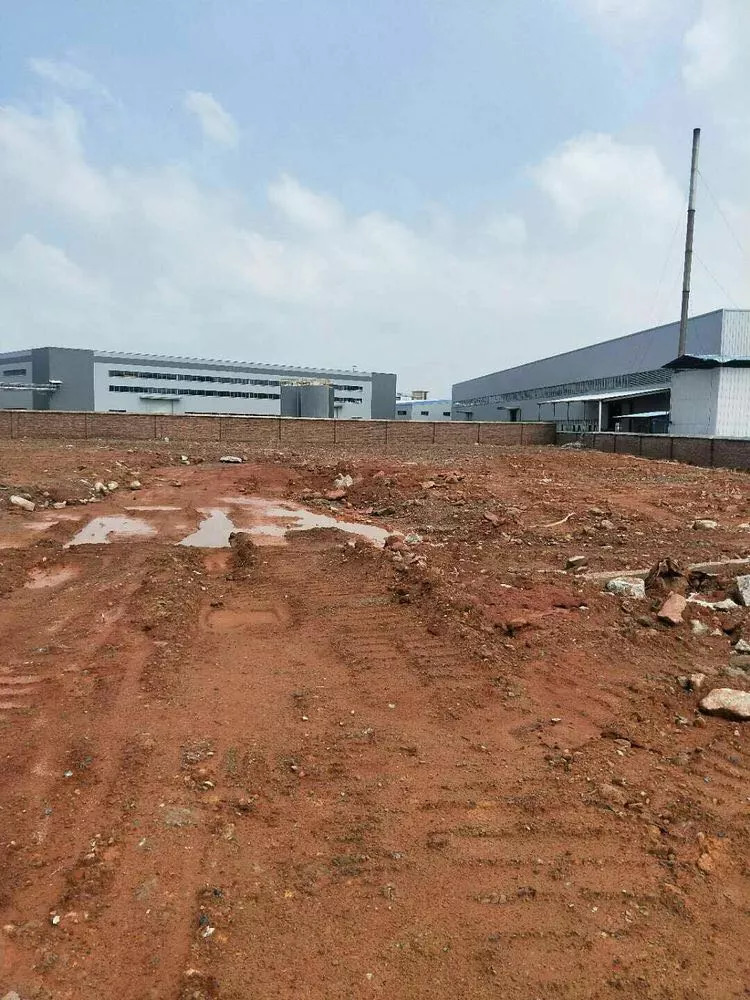

1.项目地块内清表及场地平整已完成470余亩;

2.省环保厅开展项目环评报告书的审核工作。

二、下周计划

1.继续开展项目地块内清表及场地平整;

2.继续跟踪环评评审事宜。

服务单位:三县岭镇


9

万华板业项目

本周进展及下周计划

一、本周进展

1、工人生活区临建板房食堂、浴室等配套设施室内装修完成100%;

2、临建场地围墙施工全部完成;

3、工人生活区临建板房B栋室内装修完成;

4、北侧围墙基础梁砼浇筑施工完成50%;

5、工人生活区临建板房A栋室内装饰完成;

6、办公区原临建板房搭设完成。

二、下周计划

1、临建办公楼装修完成;

2、北侧西段围墙基础开挖施工;

3、北侧东段围墙基础梁浇筑完成;

4、办公区围墙施工完成;

5、.工人生活区配套设施基础施工;

6、现场生活区临时道路平整施工。

    服务单位:港口镇


    10

    科技创业园二期项目

    本周进展及下周计划

    一、本周进展

    1、厂房A-Q轴外墙粉刷及窗框安装中;

    2、厂房R-A/D轴8.7m砌体砌筑即将完成;

    3、消防水池剪力墙模板安装中;

    4、研发楼一层管线开槽及配套预埋中、二层构造柱浇筑并拆模完成;

    5、连接一期道路路沿石砌筑完成,正在砼嵌缝浇筑中;

    6、研发楼周边围墙基础开挖完成;

    二、下周计划

    1、继续上周计划施工;

    2、厂房外墙粉刷及窗框安装施工;

    3、研发楼周边围墙施工;

    4、消防水池施工;

    5、连接一期通道道路施工;

    服务单位:高新区


    11

    永奔机电项目

    本周进展和下周计划

    一、本周进展

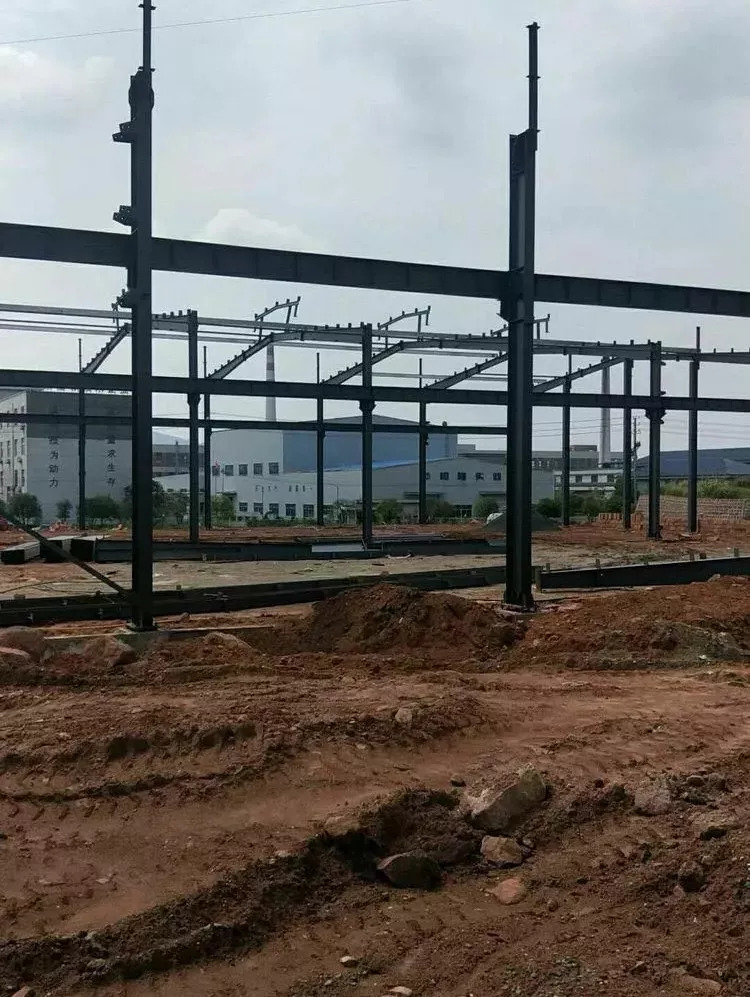

    西面围墙完成80%;二号厂房安装框架梁;三号厂房回填土完成;四号厂房地梁和柱子保养;五号研发楼制内架和二楼楼面模板。

    办证情况:公司注册,刻章,税务登记,银行开户已经完成,现在在办理发改委备案立项。

    二、下周计划

    一号、三号、四号待安装钢架,二号厂房主体钢架完成,五号研发楼浇筑二楼楼面。

    服务单位:花亭场


    12

    中科伟通项目

    本周进展


    1、钢构部分:1号(办公楼区)楼板已拼接完毕,正在加装楼梯。1号(仓库区)加装电梯天井,现已装好。

    2、车间生产部分:3号(生产车间)生产设备已运入,正在安装货架和生产设备的布局。生产车间中五金仓库货架己装好。电工正在安装电闸,车间中的电力和气阀已装好。该车间计划下周进行生产。3号(生产车间)车间中办公室和工程部、制造部正在室内装修。

    3、其它部分:路沿石己运至厂区,用于路边沿建设。2号(生产车间)下水道和下水池已建好。1号(办公楼区和仓库区)卫生间己结好砖。

    服务单位:南岩镇



    13

    利特雅工贸项目

    本周进展

    企业正常生产中;

    自建80亩场地平整进展:场地在加紧施工中。

    服务单位:桃源街道
