弋阳高新区2018年部分重点在建项目进展周报(8.25-8.31)
【字体:

本 期 项 目

1.泰山石膏项目;

2.煌朝新材项目;

3.扩区调区基建项目;

4.熔岩汽配项目;

5.和合家居项目;

6.康恩贝二期项目;

7.工业标准厂房项目;

8.巴顿环保科技项目;

9.万华板业项目;

10.科技创业园二期项目;

11.永奔机电项目;

12.中科伟通项目;

 新签约待开工项 目

    1、宏业环保科技项目;

2、天盛新材料项目;

3、哈迪建材项目;

 4、卓正生物科技项目;

 5、苏仑特士机械项目;

 6、盛欣矿业金属项目;

    7、鑫茂节能环保板材项目;

项目进展周报

1

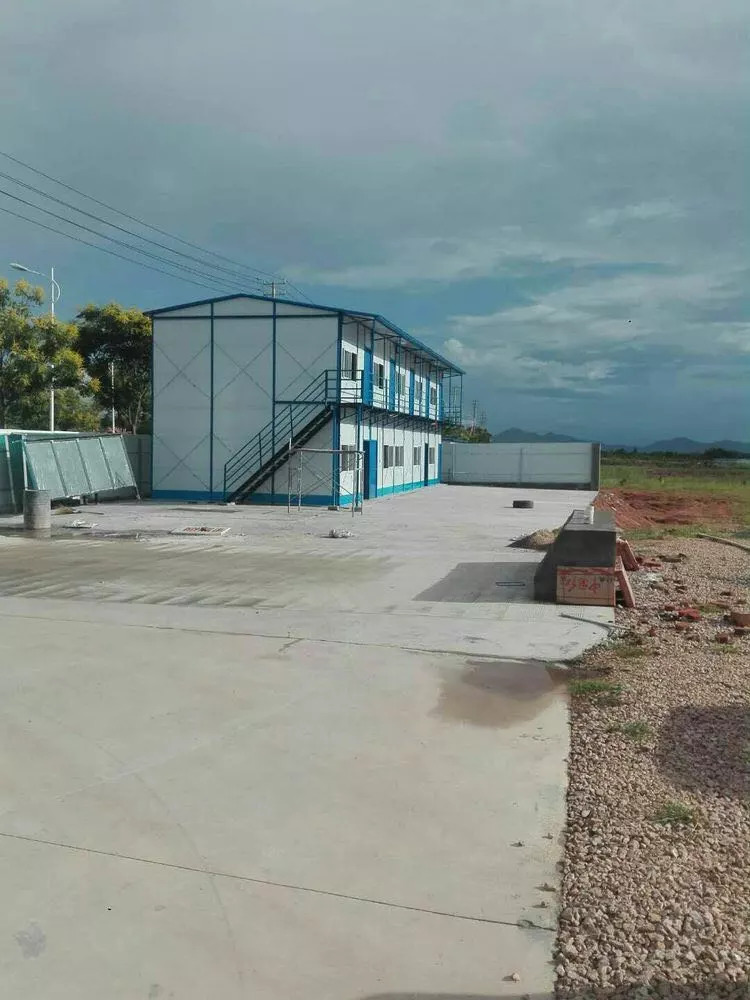

泰山石膏项目

本周进展

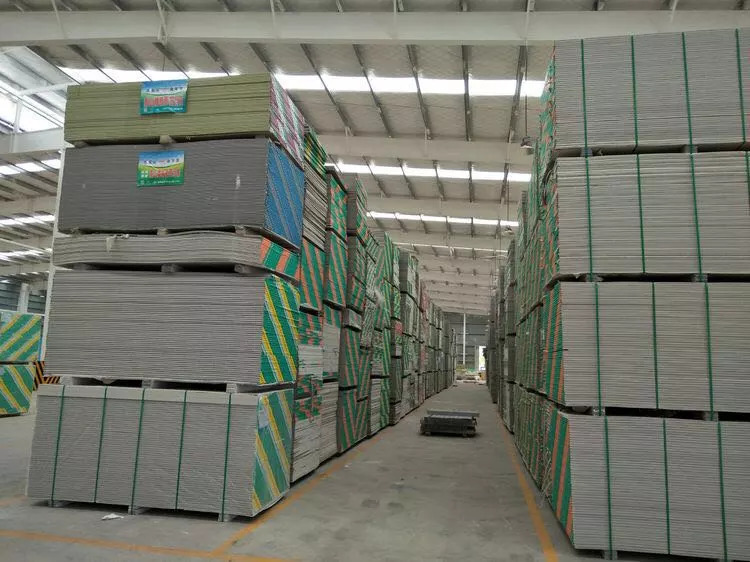

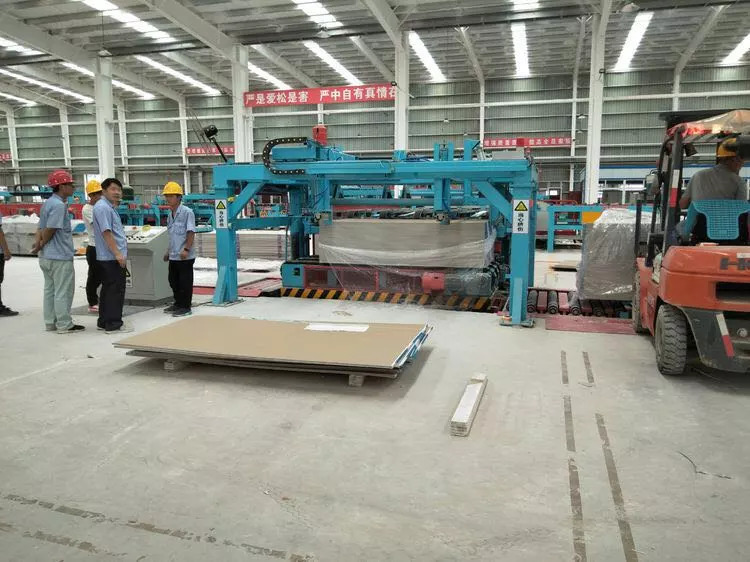

设备方面:自18号试生产以来至28号已产出合格产品外销。

人员方面:操作工继续加强培训。

办公楼:办公区已经规划好,大部分人员已进入办公楼办公。

厂区绿化:正在规划厂区整体绿化。

服务单位:高新区

2

煌朝新材项目

本周进展及下周计划

一、本周进度

1、食堂宿舍楼三楼楼面建设已完成,正在浇筑四楼立柱、制作四楼楼面模板;

2、第二条生产线密炼压延工序已经进行基础制作;

二、下周计划

1、公司继续进行试生产;

2、食堂宿舍楼继续施工。

服务单位:漆工镇

3

扩区调区二期基建项目

本周进展及下周计划

一、本周进展

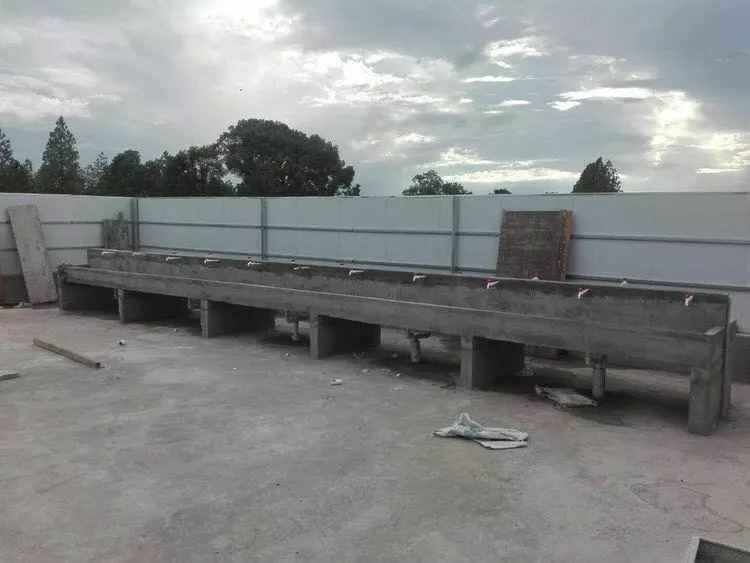

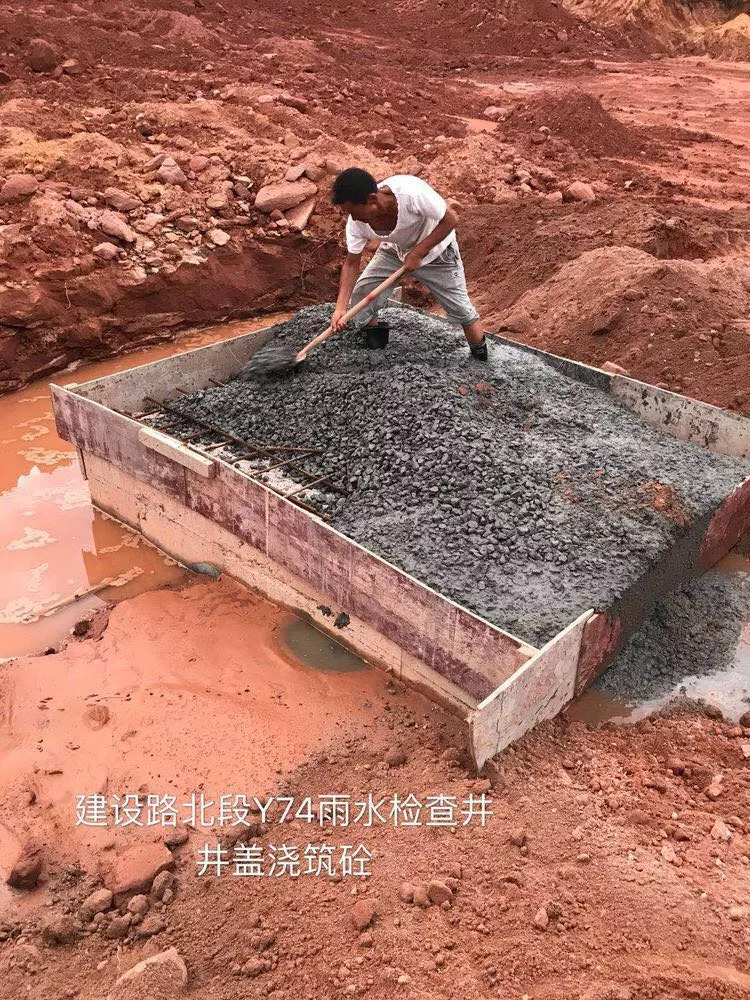

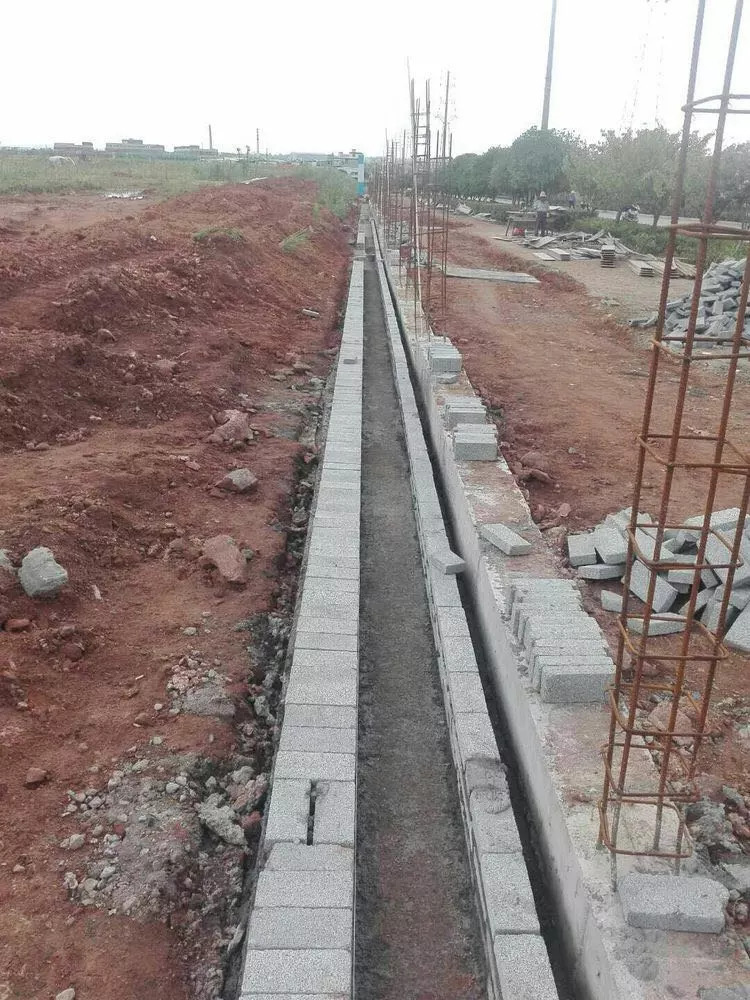

1、建设路北段已完成Y33~Y35、Y72~Y74段雨水检查井四周回填砂,Y74井盖浇筑。

2、展望北路已完成K0+775.305~K0+790.305、K0+835.305~K0+850.305段雨水箱涵回填。K0+775.305~K1+030.305段雨水支管开挖,浇筑垫层、敷设管道、包封及回填。

3、发展北路污水管道W6~W11沟槽开挖、安装管道及回填。

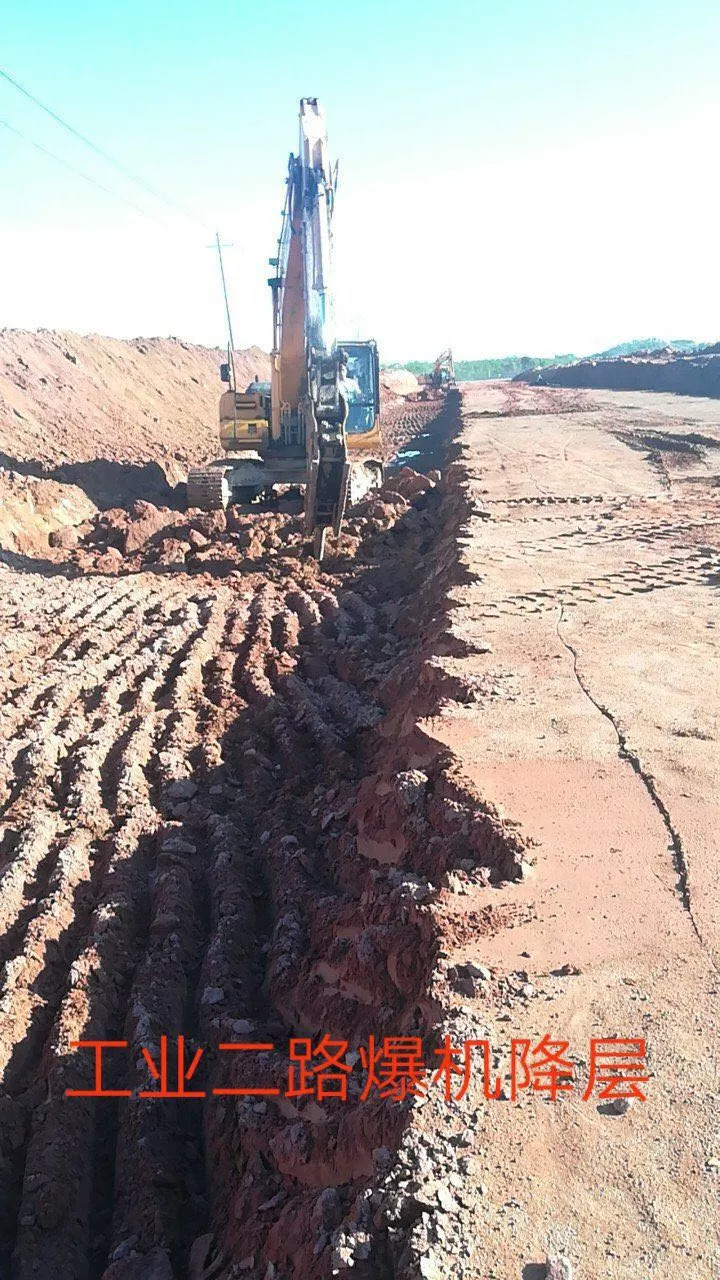

5、工业二路W1~W5沟槽破碎开挖。

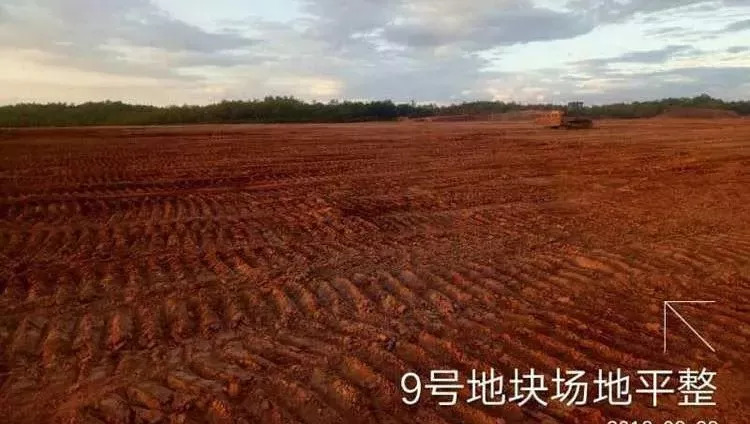

6、8、9号地块完成填筑土石方37600M3。

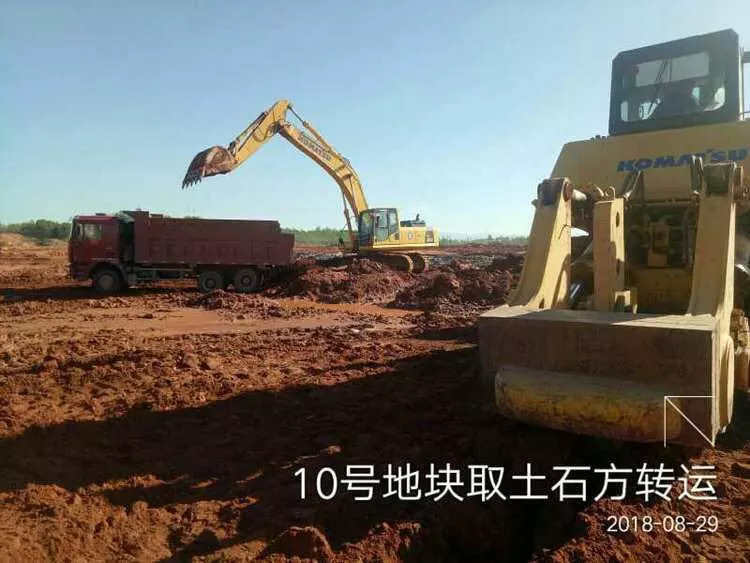

7、10号地块完成挖运土石方37600M3。

8、安置地(13号地块)已完成自来水管沟槽开挖。

9、27号地块完成挖运土石方13100M3,挡墙基础支模及基础浇筑砼54米。

二、下周计划

1、建设路北段计划K1+150~K1+210段交叉口挖运土石方3650M3。

2、创新路计划K0+000~K0+500段自来水管开挖及敷设管道.

3、展望北路计划K0+775.305~K1+030.305段雨水支管回填砂;K0+360~K0+640段95区路基土石方强夯。

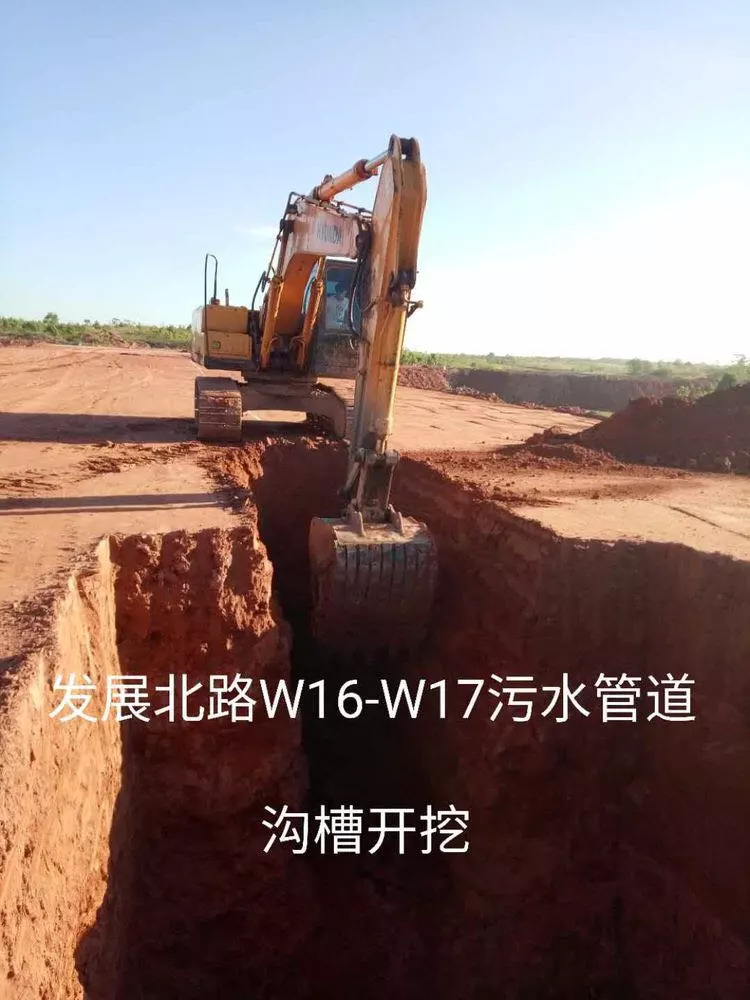

4、发展北路计划污水管道W11~W16管道沟槽开挖、敷设及回填砂。

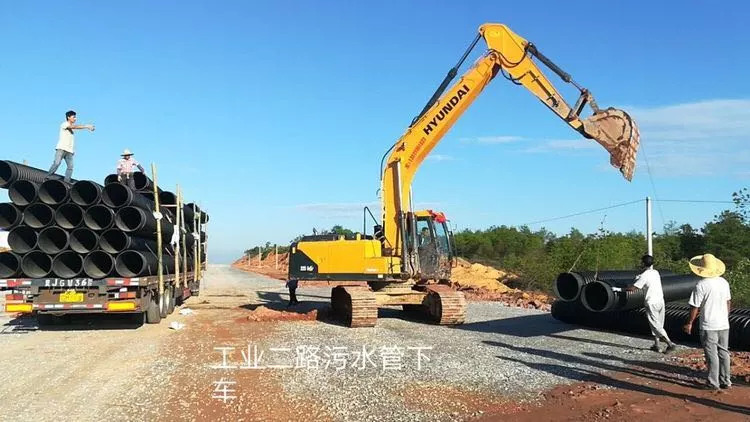

5、工业二路计划W1~W6沟槽开挖、敷设管道及回填砂。

6、8、9号地块计划填筑土石方31000M3。

7、10号地块计划挖运31000M3。

8、14号地块计划填筑土石方36100M3.

9、15号地块计划填筑土石方22600M3.

10、安置地(13号地块)计划自来水管敷设374米。

11、27号地块计划挖运土石方85000M3,填筑土石方26300M3,挡土墙基础开挖100米,基础浇筑砼100米。

三、需协调事项

1、27号地块古樟树移植。

2、巍华专线迁移。

3、工业一路电线杆迁移。

4、15号地块迁坟。

5、展望大道污水W12-1接原有检查井,需协调污水处理厂抽水。

责任单位:高新区

4

熔岩汽配项目

本周进展

生产车间正常生产;办公楼东面消防设备陆续安装;厂区侧边正在安装消防管道;2号厂房电泳车间预计9月投入使用。

服务单位:叠山镇

5

和合家居项目

本周进展

1、1号和2号厂房正常生产。

2、办公楼、宿舍都正常使用。
办证情况:已经开始准备按流程办证。

服务乡镇:旭光乡

6

康恩贝二期项目

本周进展及下周计划

一、本周进展

1、2号厂房照明灯、应急灯、消防指示灯都已安装到位;

2、1、2号厂房间水泥路面已铺设完成;

3、厂区内主干道正在铺设砾石,准备浇筑水泥路地面;

4、3号厂房屋顶在铺设防水棉;

5、4号厂房内墙正在粉刷;

6、门卫室正在建设中。

二、下周计划

1、2号厂房投入使用;

2、3号厂房开始铺设顶棚;

3、4号厂房完成内墙粉刷。

服务单位:高新区

7

工业标准厂房项目

本周进展及下周计划

园区自建工业标准厂房项目

一、本周进展

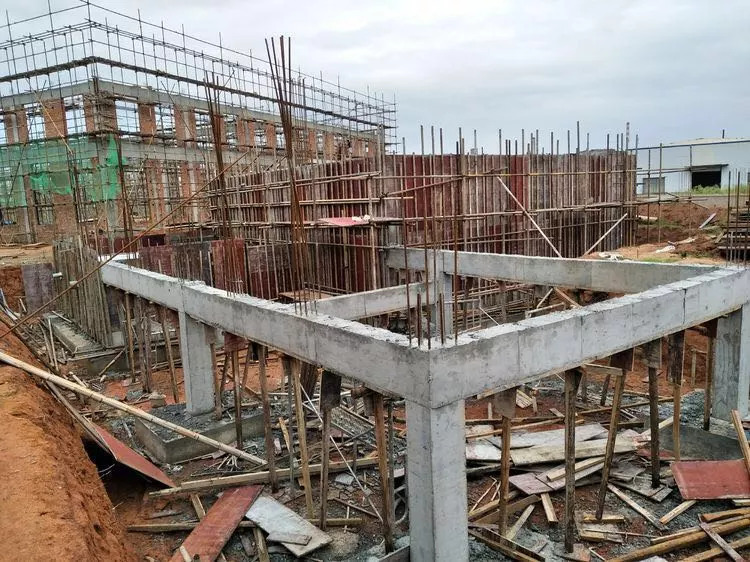

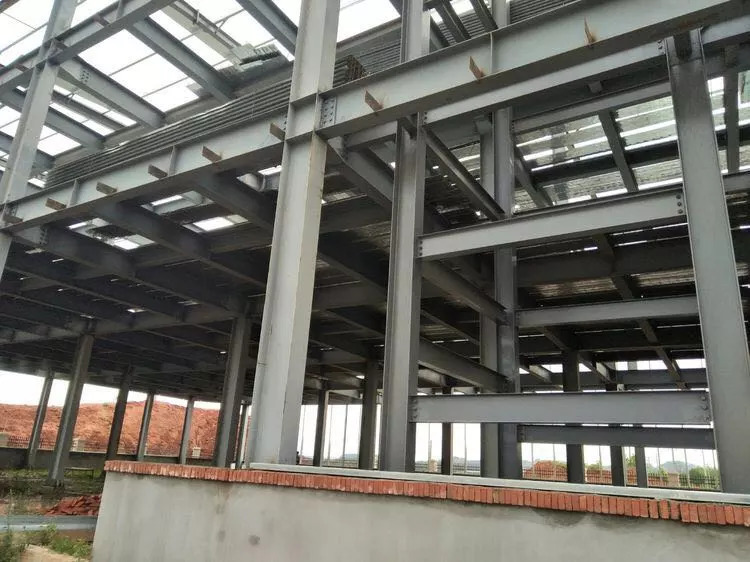

1、工程进展:7号楼独立基础梁、柱浇筑完成100%,地梁及独立基础回填完成70%;8号楼短柱及地梁浇筑完成100%,桩基承台及拉梁基槽开挖完成100%;9号楼地梁基础回填完成100%。办公楼和倒班楼桩基完成55根(共134根);4#5#6#7#8#楼桩基完成(除预埋荷载箱的桩),2号倒班楼独立基础浇筑完成,3号倒班楼垫层浇筑完成。次干道土路基开挖完成约1500米,碎石回填完成约1100米。

2、项目融资:正在办理实物注资、资产评估入账等相关工作,正在收集梳理项目资料报银行对接。

3、工程办证:项目可研立项、环评报告及安评报告已完成,规划方案已完成专家评审,土地挂牌正在实施当中。

二、下周安排

1、加快推进5#、7#、8#及倒班楼厂房基础及次干道施工。

2、加快办理项目办证及项目融资相关工作。

3、联系考察钢结构加工企业,开展钢结构加工定制准备工作。

4、完成项目施工图设计及图审。

工业地产标准厂房建设及招商项目

一、本周进展

1、场地平整正在扫尾,项目地块旁魏华专线正在进行迁改施工,魏华企业旁约50亩地块南岩镇正在进行征地。

2、项目用地正在组织挂牌当中,项目建筑方案正在进行规划设计。

二、下周安排

1、继续完善周边场地配套设施建设。

2、协调南岩镇加快完成项目地块内电杆、坟墓等附着物清理及场地平整扫尾,为项目进场开工提前准备。

3、督促项目方明确具体进场安排及相关打算。

责任单位:高新区

8

巴顿环保科技项目

本周进展及下周计划

一、本周进展

1.项目地块内清表及场地平整已完成490余亩;

2.省环保厅继续开展项目环评报告书的审核工作。

二、下周计划

1.继续开展项目地块内清表及场地平整;

2.继续跟踪环评评审事宜。

服务单位:三县岭镇

9

万华板业项目

本周进展及下周计划

一、本周进展

1、临建办公楼装修完成;

2、北侧西段围墙基础开挖施工完成30%;

3、北侧东段围墙基础梁浇筑完成;

4、办公区围墙施工完成;

5、工人生活区配套设施基础施工完成;

6、现场生活区临时道路平整施工完成;

二、下周计划

1、北侧围墙东段柱子钢筋绑扎施工完成;

2、北侧围墙东段柱子模板施工完成50%;

3、北侧围墙东段柱子砼浇筑施工完成30%;

4、北侧排水沟垫层施工完成80%;

5、北侧排水水沟砌筑完成50%;

6、办公区及生活区CI施工完成;

服务单位:港口镇

10

科技创业园二期项目

本周进展及下周计划

一、本周进展

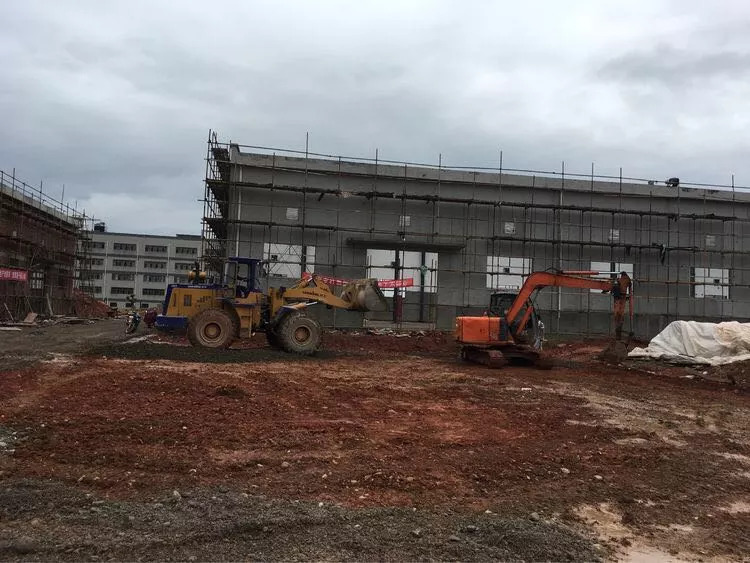

1、厂房A-Q轴外墙粉刷及窗框安装中;

2、厂房R-A/D轴8.7m砌体砌筑完成;

3、消防水池剪力墙模板安装中;

4、研发楼外墙粉刷施工中;

5、连接一期道路人行道铺装中;

6、研发楼周边围墙立柱钢筋绑扎完成,正在基础模板安装中;

二、下周计划

1、继续上周计划施工;

2、厂房外墙粉刷及窗框安装施工;

3、研发楼周边围墙施工;

4、消防水池施工;

5、连接一期通道道路施工;

服务单位:高新区

11

永奔机电项目

本周进展和下周计划

一、本周进展

1、二号厂房主体安装完成;

2、四号厂房宿舍楼搭内架;

3、五号研发楼二楼楼面浇筑完成。

4、办证情况:公司注册,刻章,税务登记,银行开户已经完成,现在在办理发改委备案立项。

二、下周计划

1、一号、三号待安装钢架,二号厂房安装保温棉;

2、四号厂房宿舍楼准备浇筑二层;五号研发楼搭三层内架。

服务单位:花亭场

12

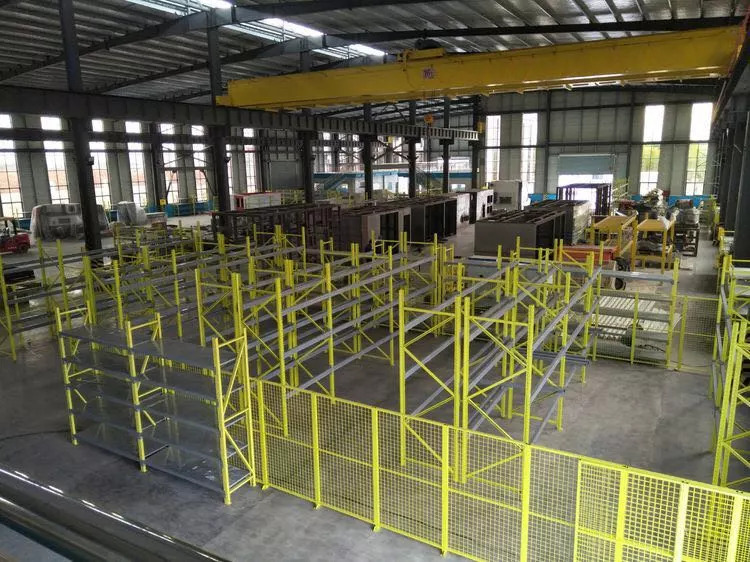

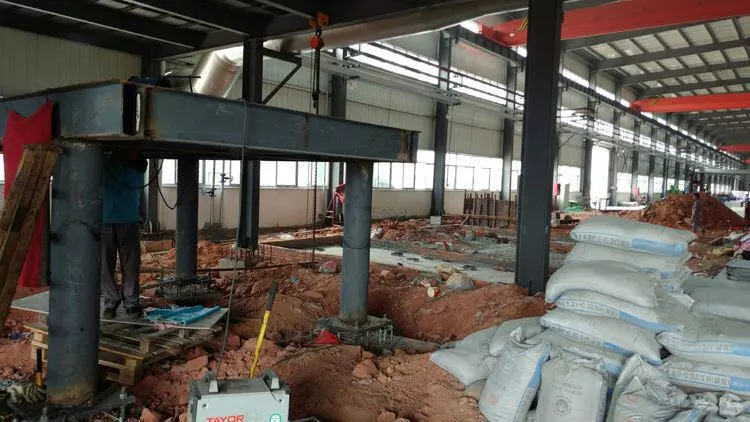

中科伟通项目

本周进展

1、钢构部分:1号(办公楼区)楼板已拼接完毕,楼梯已焊接完毕。1号(仓库区)现已装好电梯天井。目前,正在加装外立墙面承接钢管,仓库区正在铺楼板,计划下周铺好。

2、车间生产部分:3号(生产车间)生产设备已运入,生产车间中五金仓库货架己装好,部分配件已入库。电工正在安装电闸,车间中的电力和气阀已装好,货架和生产设备的布局已基本完毕,已做好生产准备。3号(生产车间)车间中办公室和工程部、制造部正在室内装修和规划。

3、其它部分:2号(生产车间)正在清理地梁,计划下周将钢材运入,建设2号生产车间。

服务单位:南岩镇

新签约待开工项目

项目用地平整中

1、弋阳宏业环保科技有限公司有色金属精深加工项目(责任单位:工信委);
2、天盛新材料科技有限公司高阻隔新材料薄膜项目(责任单位:圭峰镇);
3、江西哈迪建材有限公司硅酸钙板项目(责任单位:中畈乡);
4、江西卓正生物科技有限公司明胶生产线项目(责任单位:港口镇);
5、苏仑特士超硬材料有限公司机械制造项目(责任单位:南岩镇);
6、江西盛欣矿业有限公司有色金属精深加工项目(责任单位:旭光乡);
7、江西鑫茂节能环保建材有限公司加汽块及板材项目(责任单位:湾里乡);
