弋阳高新区2018年部分重点在建项目进展周报(7.28-8.3)
【字体:

本 期 项 目

1.泰山石膏项目;

2.煌朝新材项目;

3.扩区调区基建项目;

4.熔岩汽配项目;

5.和合家居项目;

6.康恩贝二期项目;

7.工业标准厂房项目;

8.巴顿环保科技项目;

9.万华板业项目;

10.科技创业园二期项目;

11.永奔机电项目;

弋阳高新区举行项目集中签约仪式



       自7月24日县开放型经济工作会议召开后,弋阳高新区和引资单位积极对接会议研究通过的这批拟入园项目,就项目入园的相关要求做到充分沟通并达成共识,7月31日下午、8月1日上午,弋阳高新区举行项目签约仪式,与江西鑫茂环保建材有限公司、江西哈迪建材有限公司、江西卓正生物科技有限公司、江西海骏电子科技有限公司四个项目正式签约。

  江西鑫茂环保建材有限公司总投资2.45亿元,该项目由湾里乡引进,主要生产蒸压粉煤灰标砖、加汽块及板材,占地约80亩,包含年产1.5亿块蒸压粉煤灰标砖、20万立方加汽块及10万立方板材两个项目。项目建成后,可实现年产值1.8亿元,税收1100万元,可新增劳动就业120余人。

  江西哈迪建材有限公司是志敏园区退园兴城搬迁企业,该项目由中畈乡对接服务,是国内最早开发硅酸钙板的企业之一,是从事硅酸钙板研究开发和生产销售的专业生产企业。江西哈迪建材有限公司借助搬迁契机,谋划产品升级改造,准备新建的年产800万平方米硅酸钙板项目,总投资13500万元,项目达产达标后可实现年销售收入1亿元,年上缴税收近千万元,解决就业100余人。

江西卓正生物科技有限公司年产9000吨明胶项目,主要生产产品是工业明胶。该项目总投资3.6亿元,其中固定资产投资2.7亿元,占地约90亩。企业投产后可实现年主营业务收入2.7亿元,年纳税2500万元。


  江西海骏烛光文化用品有限公司电子发光产品年产值8000万项目,由清湖乡引进,计划2018年8月入驻科技创业园。项目总投资4000万元,企业投产后可解决就业150-300人,实现年主营业务收入8000万元,年纳税200万元。

项目进展周报

1

泰山石膏项目

本周进展

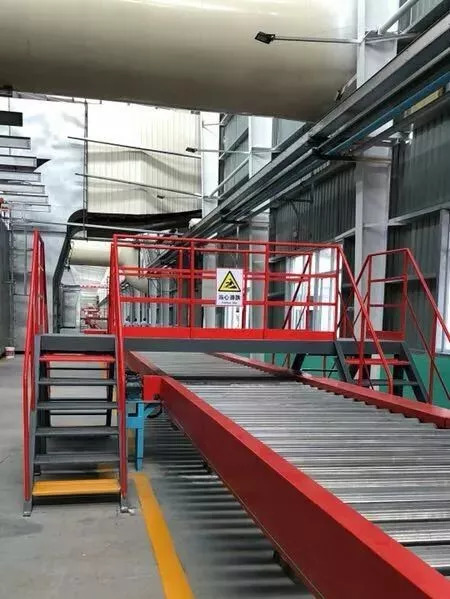

设备安装:具备试生产条件。

土建部分:具备试生产条件。

钢构部分:上料大皮带斜廊已封完。锤式烘干机周边正在封瓦、制作所有风机雨棚。

已经通过集团公司试生产前的安全检查。

等待施工许可证、消防备案然后试生产。


服务单位:高新区


2

煌朝新材项目

本周进展及下周计划

一、本周进度

公司门牌制作完成;

食堂宿舍楼二楼楼面扎制钢筋,即将浇筑混凝土;

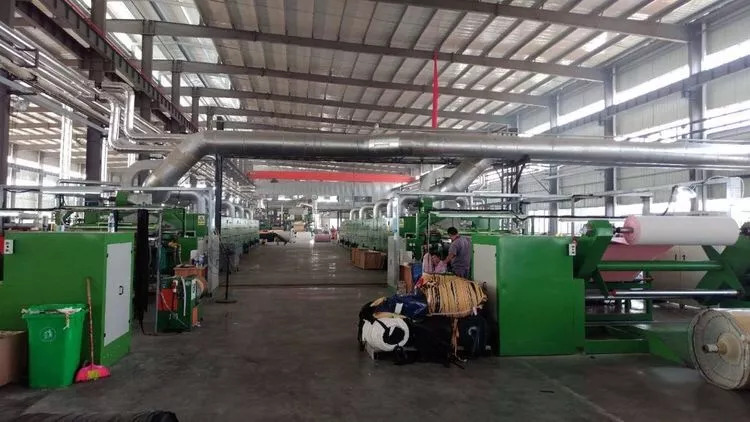

各生产工序试生产。

二、下周计划

食堂宿舍楼继续施工,继续试生产。


服务单位:漆工镇


3

扩区调区二期基建项目

本周进展及下周计划


一、本周进展

1、建设路北段已完成K0+000~K1+060段人行道土方高挖低填。

2、创新路已完成K0+370~K2+320段人行道挖填土石方及平整。

3、展望北路已完成K0+782.305~K1+030.305段雨水箱涵盖板支模、钢筋绑扎、浇筑砼,K1+030.305~K1+456.362段雨水检查井支模、绑扎钢筋、浇筑砼。。

4、富强路填筑土石方5200M3.

5、发展路填筑土石方29800M3

5、8、9号地块完成填筑土石方46800M3。

6、10号地块完成挖运土石方23000M3。

7、12号地块完成挖运土石方51000M3及填筑土石方22000M3。

9、安置地(13号地块)已完成挖雨污水沟槽100米,垫层浇筑、敷设管道及包封。

10、27号地块完成挖运土石方86000M3,填筑土石方56200M3,清表25200M2,砖砌排水沟110米。

11、园区牌头异形钢结构拼焊。

二、下周计划

1、建设路北段计划K1+060~K1+170段雨水管道开挖。

2、创新路计划K0+030~K0+720段雨水支管及雨水口开挖,敷设支管、砌筑雨水口。

3、展望北路计划K0+782.305~K1+456.362段雨水支管开挖、垫层浇筑、敷设管道、包封砼浇筑。

4、发展北路计划K0+410~K0+570、K0+660~K0+780段填筑土石方22800M3。

5、8、9号地块计划填筑土石方57000M3。

6、10号地块计划挖运57000M3。

7、12号地块计划挖填土石方27200M3。

8、安置地(13号地块)计划挖化粪池12座及浇筑垫层和砌筑,检查井砌筑8座。

9、15号地块填筑土石方32100M3.

10、27号地块计划挖运土石方126000M3,填筑土石方71100M3,砌筑排水沟130米。

11、园区牌头计划完成异形钢结构拼焊及吊装1项。

三、需协调事项

1、27号地块樟树移植(含古樟)。

2、巍华专线迁移。

3、工业一路电线杆迁移。

4、15号地块迁坟。

5、展望大道污水W12-1接原有检查井,需协调污水处理厂抽水。


责任单位:高新区

4

熔岩汽配项目

本周进展

从新昌新添5台锻造机器;生产车间正常生产;办公楼东面在安装消防设施。


服务单位:叠山镇


5

和合家居项目

本周进展

厂房建设情况:

1、厂房有序生产。

2、办公楼及宿舍楼正常使用。

办证情况:

已经做好网上登记、公示等前期工作。


服务乡镇:旭光乡


6

康恩贝二期项目

本周进展及下周计划

一、本周进展

1、1号厂房门外水泥路已浇筑;

2、1号厂房所有出口已安装卷帘门;

3、1号厂房正在安装拉结筋;

4、1号厂房正在安装钢筋横梁;

5、2号厂房正在安装窗户;

6、2号厂房外墙正在喷漆;

7、3号厂房内墙正在铺砌水泥墙面;

8、4号厂房四面墙体已完成铺砌;

二、下周计划

1、继续1号厂房内施工;

2、完成二号厂房门窗安装和外墙喷漆;

3、继续3号厂房内墙铺砌水泥;


服务单位:高新区


7

工业标准厂房项目

本周进展及下周计划

园区自建工业标准厂房项目

一、本周进展

1、工程进展:5#楼厂房部分基础开挖完成,7#楼厂房基础垫层浇筑完成,正在模板安装中,6#楼、8#楼厂房基础打桩并浇筑完成45根,9#楼基础浇筑已完成80%。倒班楼及办公楼周边道路开挖完成,主干道半幅混凝土路面浇筑完成300米。地勘余孔钻探完成。

2、项目调度:7月30日,指挥部召开项目部第五次工作协调会,会议研究讨论了项目桩基检测招标、图审单位比选情况汇报、监理合同条款及签约、施工合同签订及预付款调度、钢结构定制加工厂家考察等事宜。

3、项目融资:国资办已出函,正在协调相关部门办理实物资产评估入账相关工作,抵押物金融服务中心已进行协调,正在协商方案。

4、工程办证:项目立项、环评批复完成,规划方案已完成专家评审,土地挂牌正在实施当中,安评正在对接专业机构编制预评价报告。

二、下周安排

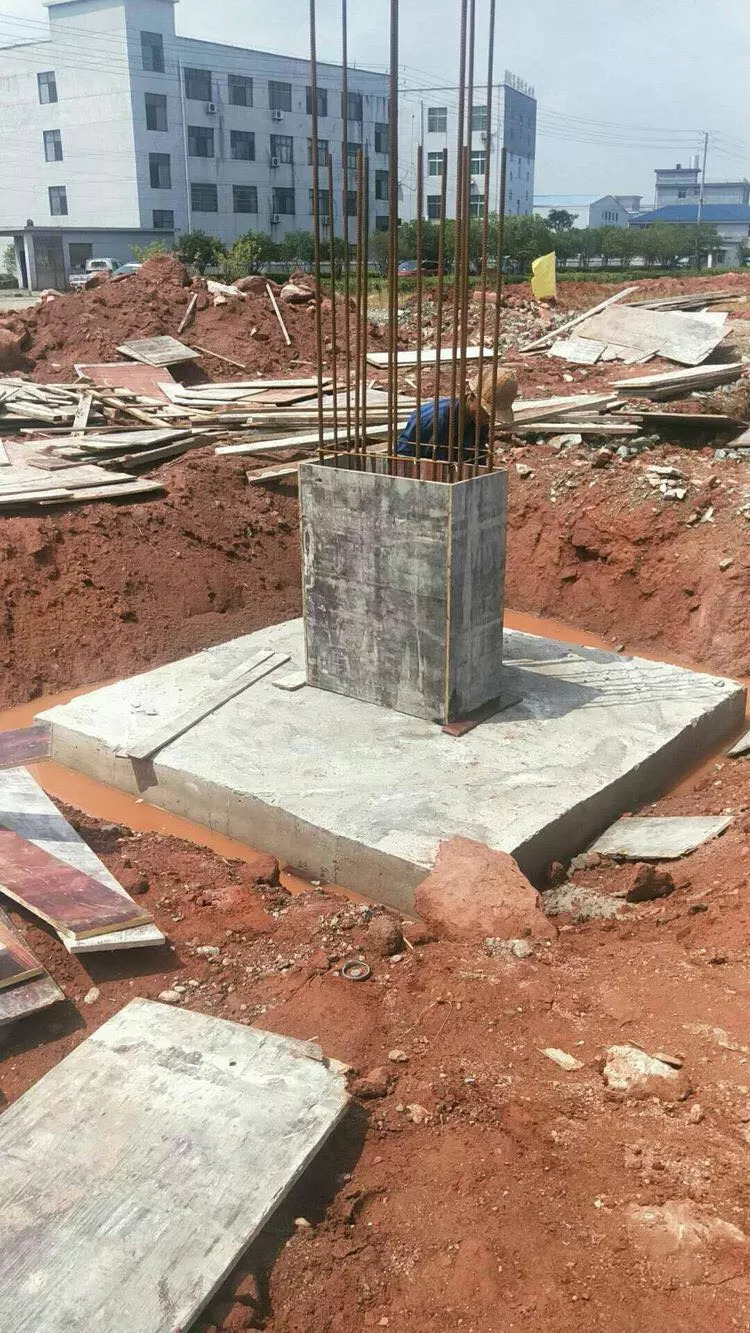

1、加快项目推进,加快完成4#、5#、6#、7#、8#、9#厂房基础施工。

 2、加快办理项目办证及项目融资相关工作。

3、督促施工单位考察预订钢结构加工企业。

4、加快完成项目施工图设计及图审。


工业地产标准厂房建设及合作招商项目

一、本周进展

1、地块周边配套管网已经基本到位,场地平整正在扫尾,项目地块旁魏华专线正在进行迁改施工,魏华企业旁约50亩地块南岩镇正在进行征地。

2、项目用地正在组织挂牌当中,项目建筑方案正在进行规划设计。

二、下周安排

1、继续完善周边场地配套设施建设。

2、配合项目方开始进场前项目规划设计等前期相关工作。

3、协调南岩镇加快完成项目地块内电杆、坟墓等附着物清理及场地平整扫尾,为项目进场开工提前准备。


责任单位:高新区


8

巴顿环保科技项目

本周进展及下周计划

一、本周进展

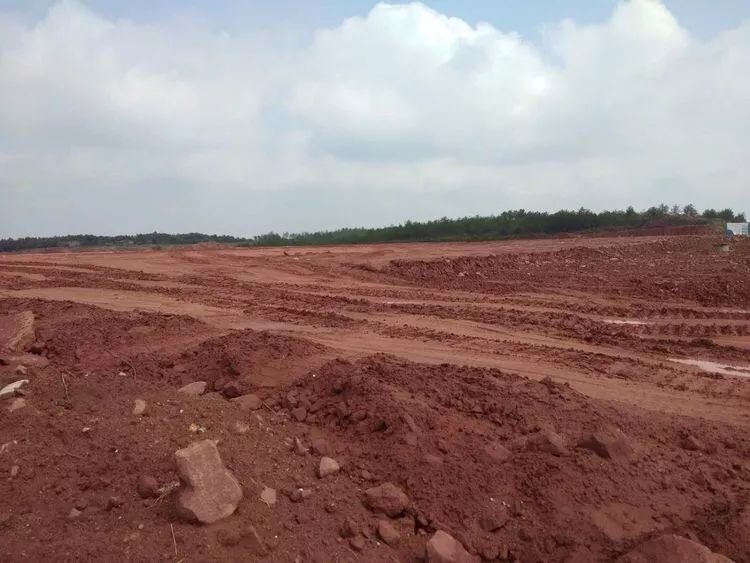

1.项目地块内清表及场地平整已完成400余亩;

2.收集项目用地报批准备材料;

3.环评报告已送省环保厅评审,待批复。

二、下周计划

1.继续开展项目地块内清表及场地平整;

2.跟踪环评评审事宜。



服务单位:三县岭镇


9

万华板业项目

本周进展及下周计划

一、本周进展

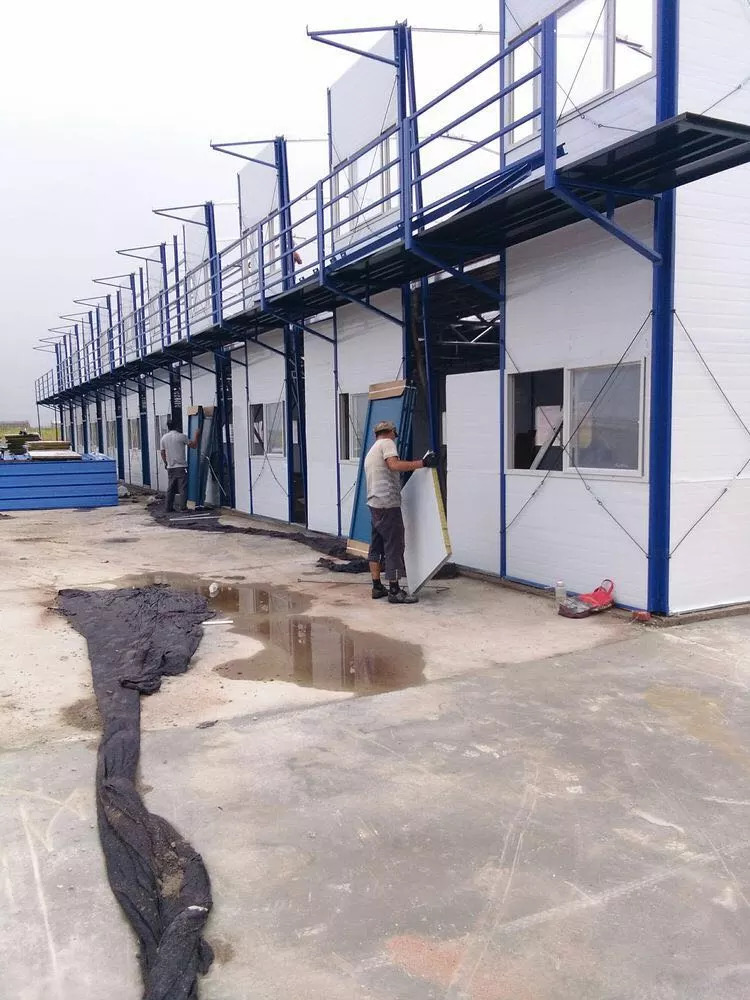

1、工人生活区临建板房A栋搭设完成;

2、临建场地硬化施工全部完成;

3、临建生活区化粪池砌筑完成;

4、北侧围墙基础开挖施工;

5、北侧围墙开挖部分垫层施工完成;

6、临建场地管道施工完成50%;

    二、下周计划

    1、工人生活区临建板房食堂、浴室等配套设施搭设完成;

    2、临建场地管道安装全部完成;

    3、临建生活区围墙砌筑完成;

    4、工人生活区临建板房A栋室内地坪浇筑完成50%;

    5、北侧围墙基础梁施工完成50%;

    6、室外排水沟开挖施工;


    服务单位:港口镇


    10

    科技创业园二期项目

    本周进展及下周计划

    一、本周进展

    1、厂房A-Q轴5.4m砌体砌筑施工完成,正在8.7m砌体砌筑施工中;

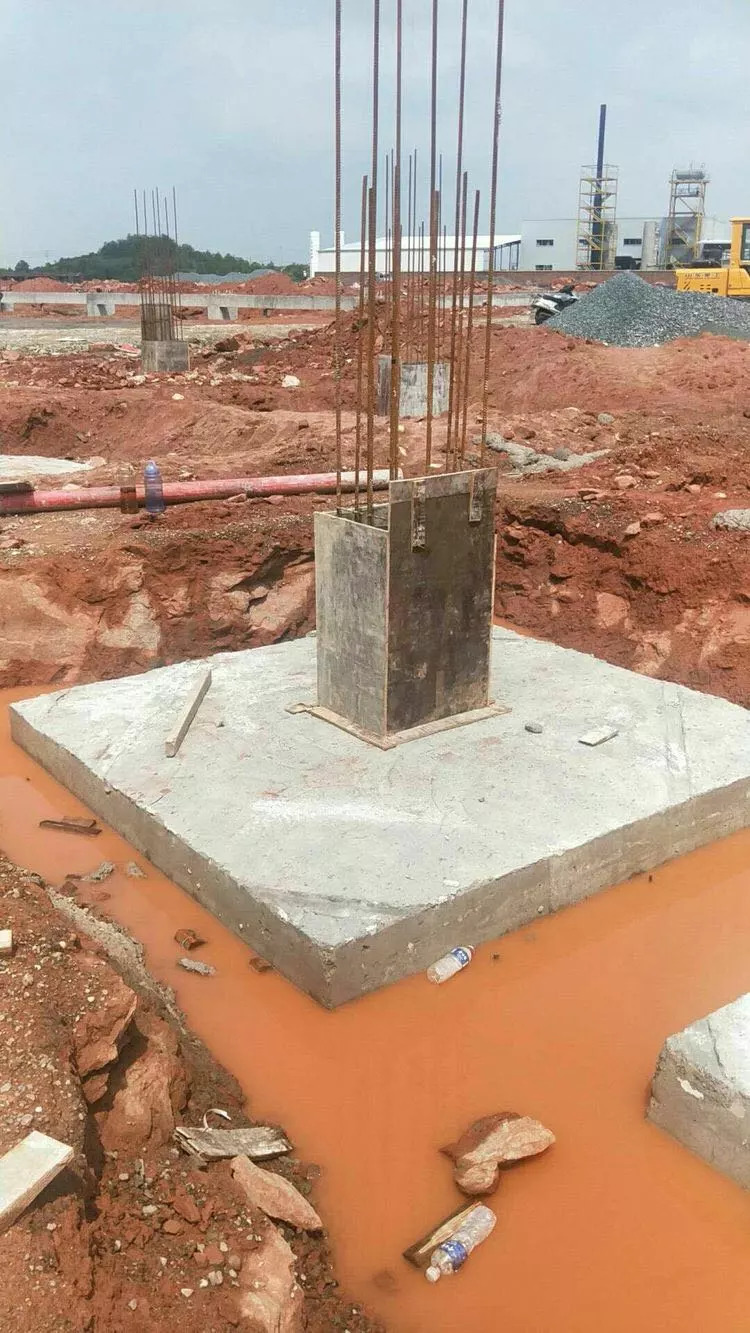

    2、厂房R-A/D轴7纵轴5.4m立柱浇筑完成,正在拆模中;4纵轴;

    3、4m立柱模板安装中;

    4、消防水池基础钢筋绑扎完成;

    5、研发楼一层砌体砌筑施工中,屋面梁板模板拆除完成;

    6、一期通道雨水管沟埋设及配套施工中;

    7、门卫二梁柱浇筑并拆模完成;

    二、下周计划

    1、继续上周计划施工;

    2、厂房R-A/D轴7.8m梁柱浇筑;

    3、研发楼砌体砌筑施工;

    4、消防水池基础施工;

    5、410米长一期通道施工;


    服务单位:高新区



    11

    永奔机电项目

    本周进展和下周计划

    一、本周进展

    一号地梁和柱子浇筑完成在保养中,二号地梁和柱子保养好,三号木工配地梁和柱子模,钢筋工扎地梁,钢结构预埋螺栓。4号大方脚浇筑完成2/3。5号木工配地梁和柱子模,钢筋工扎地梁。准备浇筑五号地梁和柱子。

    二、下周计划

    一号和二号厂房准备回填土方大约需要两天左右,三号浇筑地梁和柱子完成,四号厂房地梁和柱子准备浇筑。5号地梁和柱子浇筑完成和保养。十号左右钢结构设备材料进场。


    服务单位:花亭场
