弋阳高新区2018年部分重点在建项目进展周报(8.4-8.10)
【字体:

本 期 项 目

1.泰山石膏项目;

2.煌朝新材项目;

3.扩区调区基建项目;

4.熔岩汽配项目;

5.和合家居项目;

6.康恩贝二期项目;

7.工业标准厂房项目;

8.巴顿环保科技项目;

9.万华板业项目;

10.科技创业园二期项目;

11.永奔机电项目;

12.中科伟通项目;

13.脱普食品项目;

项目进展周报

1

泰山石膏项目

本周进展

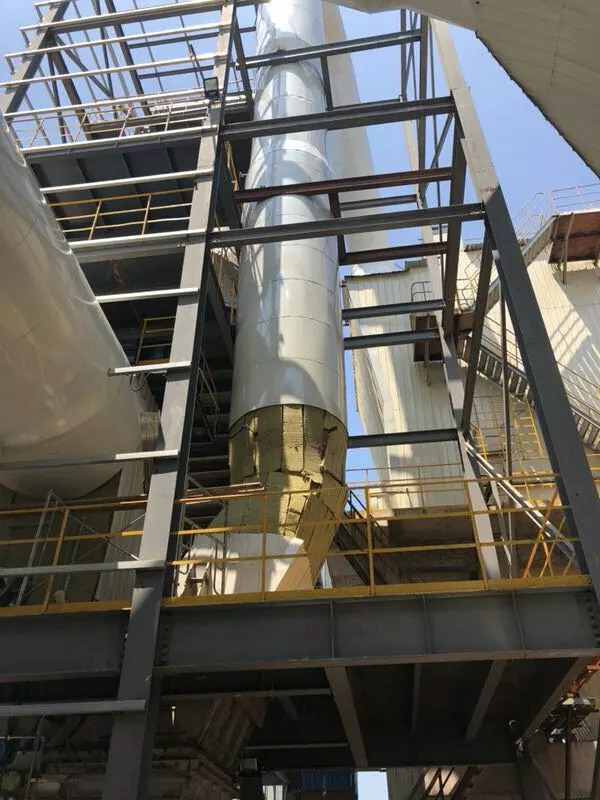

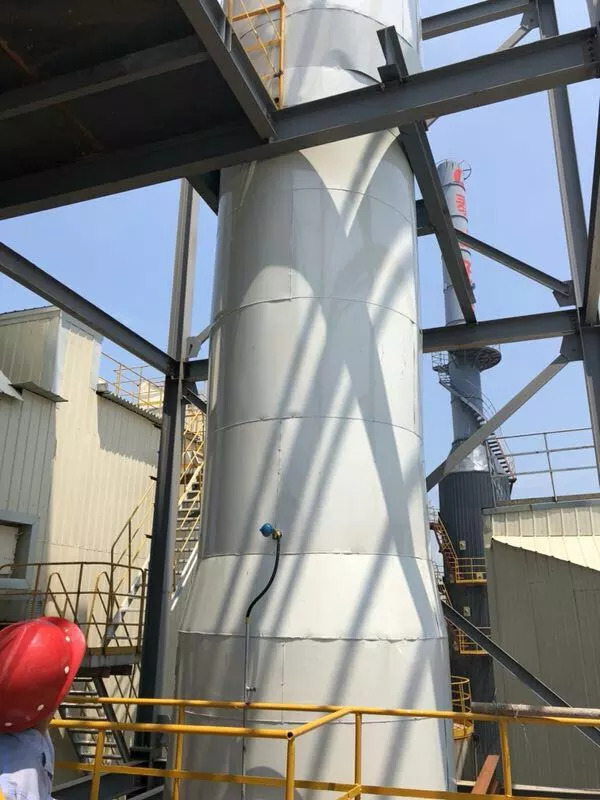

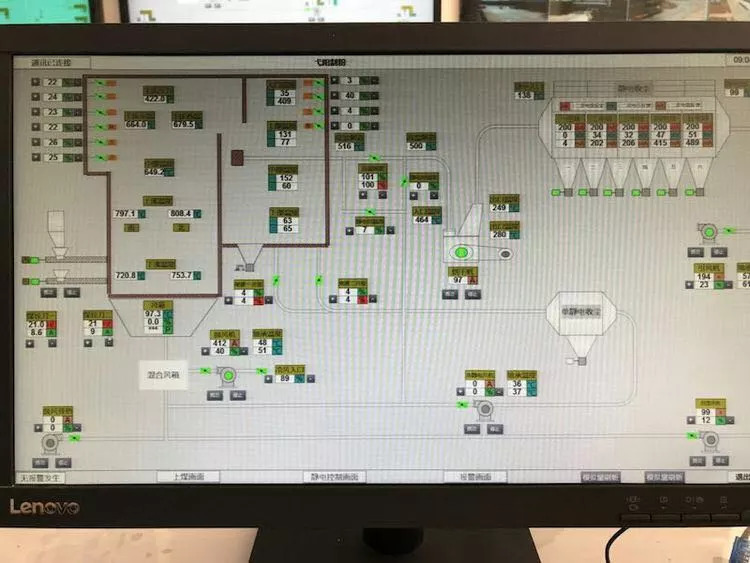

设备安装:制粉车间准备投料试车。

钢构工程:原料车间吊装。

土建工程:生产区基本完成,准备硬化办公区。

服务单位:高新区

2

煌朝新材项目

本周进展及下周计划

一、本周进度

公司门牌制作完成;

食堂宿舍楼二楼楼面扎制钢筋,即将浇筑混凝土;

各生产工序试生产。

二、下周计划

食堂宿舍楼继续施工,继续试生产。

服务单位:漆工镇

3

扩区调区二期基建项目

本周进展及下周计划

一、本周进展

1、建设路北段已完成Y31~Y34、Y71~Y74段管道开挖、安装。

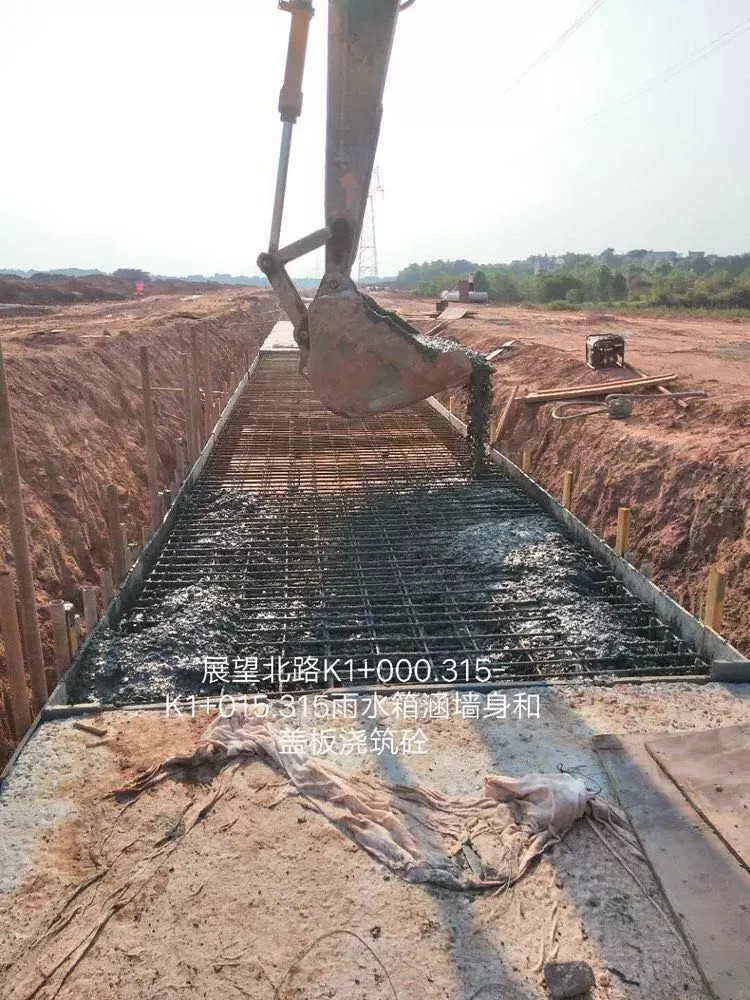

3、展望北路已完成K0+782.305~K1+030.305段雨水箱涵回填中粗砂,K1+030.305~K1+456.362段雨水检查井回填砂。

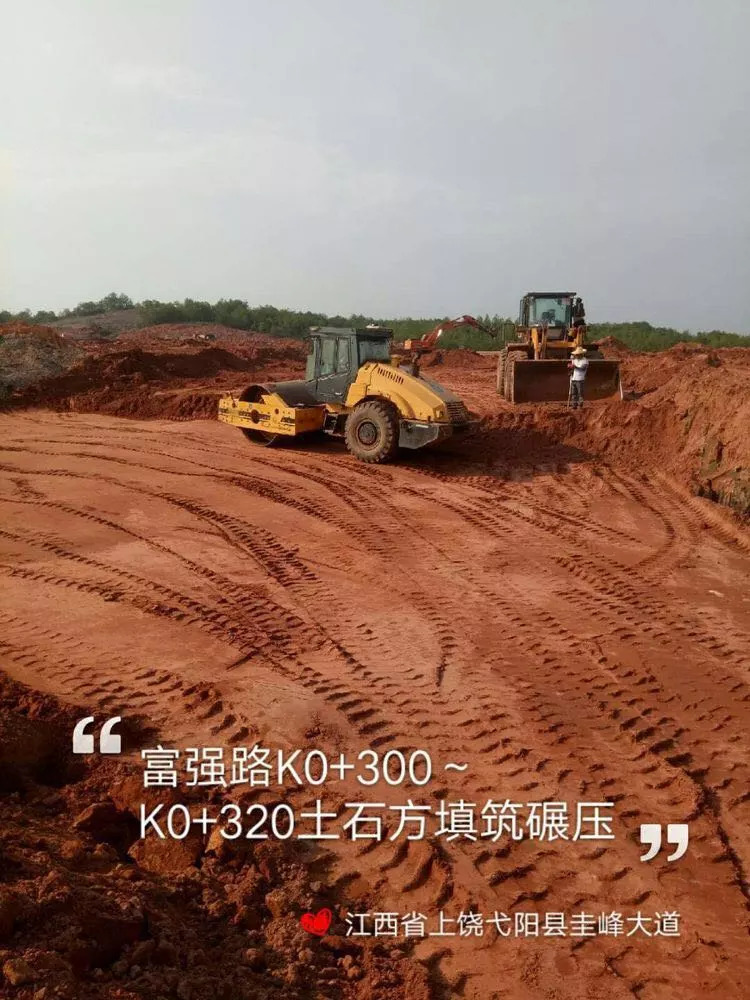

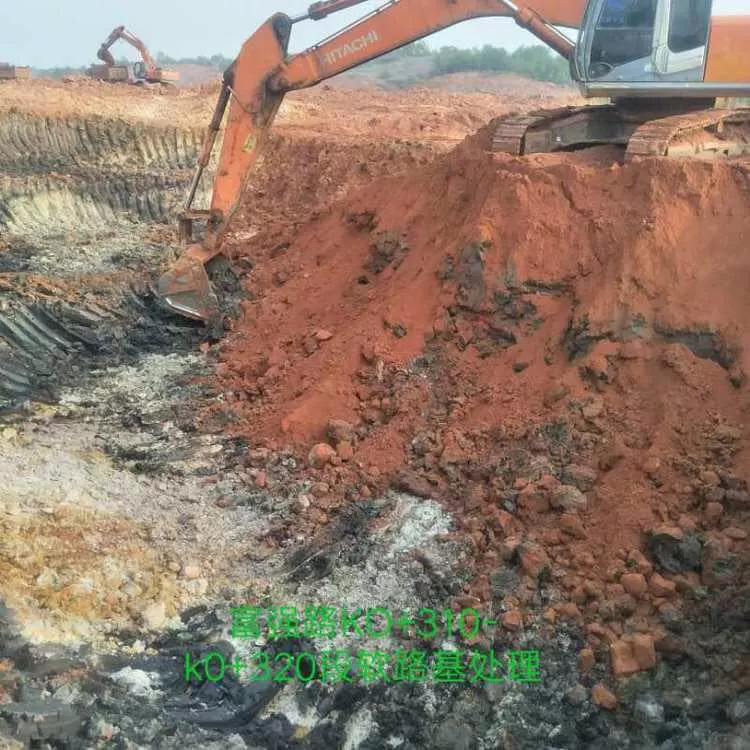

4、富强路填筑土石方2100M3。

5、发展路填筑土石方21300M3。

5、8、9号地块完成填筑土石方42300M3。

6、10号地块完成挖运土石方63100M3。

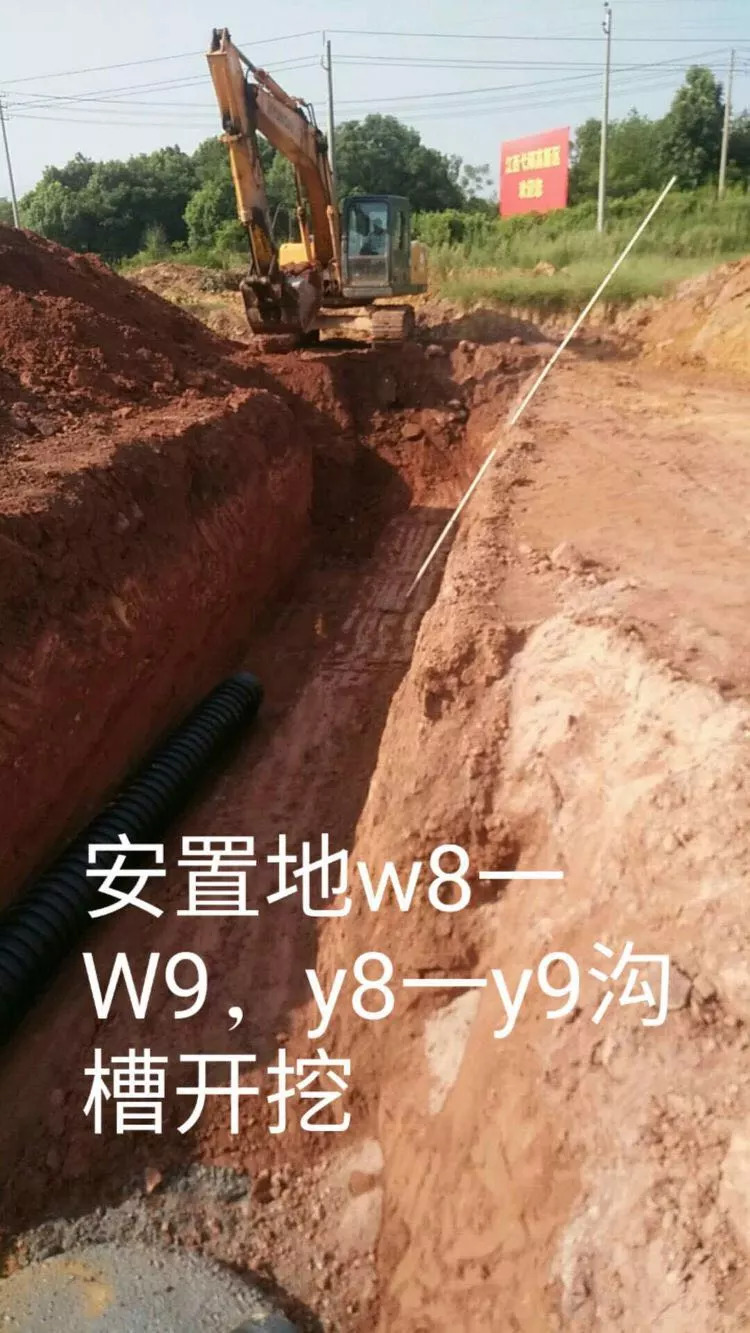

9、安置地(13号地块)已完成挖化粪池12座,垫层浇筑、敷设管道及砌筑。

10、27号地块完成挖运土石方83000M3,填筑土石方62300M3,清表216500M2,砖砌排水沟69米。

二、下周计划

1、建设路北段计划K1+060~K1+170段雨水管道敷设、检查制作浇筑。

2、创新路计划K0+030~K0+720段雨水支管及雨水口开挖,敷设支管、砌筑雨水口。

3、展望北路计划K0+782.305~K1+456.362段雨水支管回填。

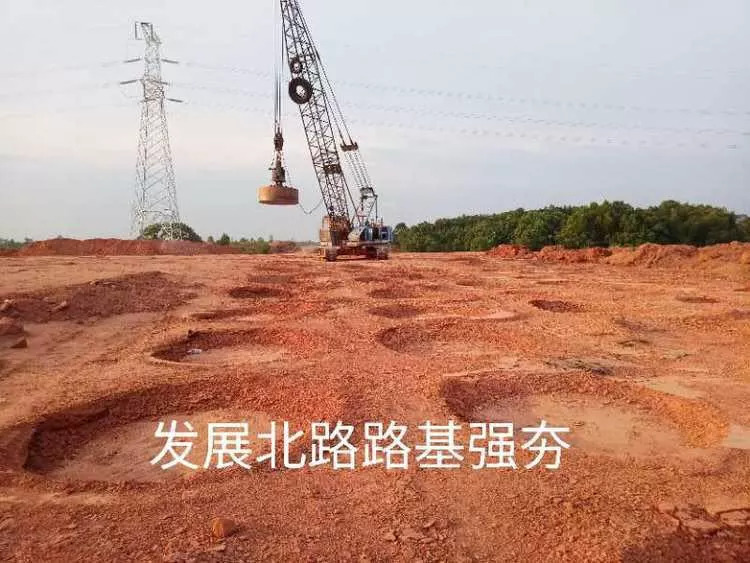

4、发展北路计划K0+410~K0+570、K0+660~K0+780段填筑土石方31600M3。

5、8、9号地块计划填筑土石方52100M3。

6、10号地块计划挖运56500M3。

7、安置地(13号地块)计划砌筑化粪池12座。

8、27号地块计划挖运土石方121000M3,填筑土石方121000M3,砌筑排水沟60米。

9、园区牌头计划完成异形钢结构拼焊及吊装1项。

三、需协调事项

1、27号地块樟树移植(含古樟)。

2、巍华专线迁移。

3、工业一路电线杆迁移。

4、15号地块迁坟。

5、展望大道污水W12-1接原有检查井,需协调污水处理厂抽水。

责任单位:高新区

4

熔岩汽配项目

本周进展

厂区外面在安装消防设施;生产车间正常生产;办公楼东面还在安装消防设施。

服务单位:叠山镇

5

和合家居项目

本周进展

厂房建设情况:

1、办公楼、宿舍楼装修全部完成并正常使用。

2、厂房正常生产,并产量稳定。

办证情况:

已经做好网上登记、公示等前期工作。

服务乡镇:旭光乡

6

康恩贝二期项目

本周进展及下周计划

一、本周进展

1、1号厂房建设已基本施工完成;

2、2号厂房内墙正在粉刷,装备安装门窗;

3、3号厂房内墙正在铺水泥;

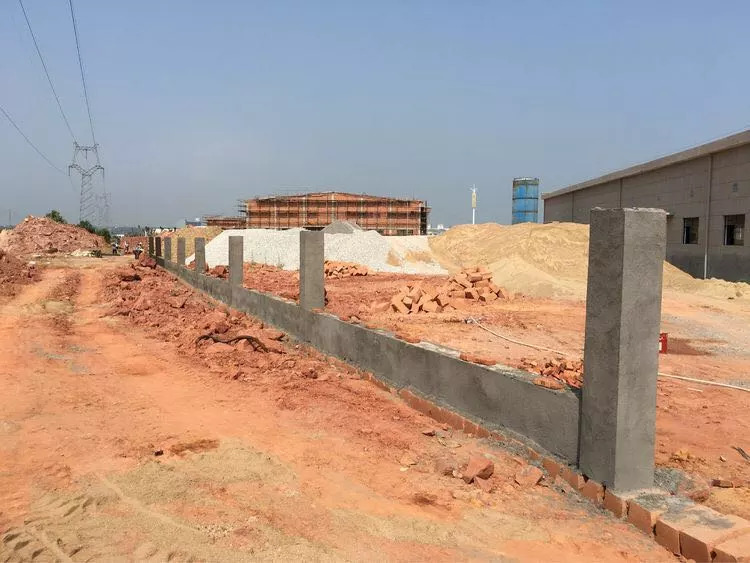

4、厂区围墙正在施工;

二、下周计划

1、继续1号厂房内施工;

2、3号厂房完成内墙水泥铺砌;

3、继续厂区围墙施工;

服务单位:高新区

7

工业标准厂房项目

本周进展及下周计划

园区自建工业标准厂房项目

1、工程进展:5#楼厂房部分基础开挖完成,7#楼厂房独立基础及短柱钢筋绑扎完成50%,正在钢筋绑扎及打桩中,8#厂房独立基础基槽开挖完成50%,9#楼基础浇筑完成,正在基础梁模板安装中。桩基完成120根,其中4#6#8#楼桩基完成。倒班楼独立基础基槽开挖中,主干道混凝土路面浇筑完成60%,次干道土路基开挖完成约1000米,碎石回填完成约500米。

2、项目融资:国资办已出函,正在协调相关部门办理实物资产评估入账相关工作,抵押物金融服务中心已进行协调,正在协商方案。

3、工程办证:项目立项、环评批复完成,规划方案已完成专家评审,土地挂牌正在实施当中,安评正在对接专业机构编制预评价报告。

二、下周安排

1、加快项目推进,完成9#楼厂房基础及主干道硬化施工,实施5#、7#、8#及倒班楼厂房基础及次干道施工。

2、加快办理项目办证及项目融资相关工作。

3、督促施工单位考察预订钢结构加工企业。

4、完成项目施工图设计及图审。

工业地产标准厂房建设及招商项目

一、本周进展

1、场地平整正在扫尾,项目地块旁魏华专线正在进行迁改施工,魏华企业旁约50亩地块南岩镇正在进行征地。

2、项目用地正在组织挂牌当中,项目建筑方案正在进行规划设计。

二、下周安排

1、继续完善周边场地配套设施建设。

2、配合项目方开始进场前项目规划设计等前期相关准备工作。

3、协调南岩镇加快完成项目地块内电杆、坟墓等附着物清理及场地平整扫尾,为项目进场开工提前准备。

责任单位:高新区

8

巴顿环保科技项目

本周进展及下周计划

一、本周进展

1.项目地块内清表及场地平整已完成420余亩;

2.市政府已出具,重点重金属排放总量指标确认意见报告书。

二、下周计划

1.继续开展项目地块内清表及场地平整;

2.跟踪环评评审事宜。

服务单位:三县岭镇

9

万华板业项目

本周进展及下周计划

一、本周进展

1、工人生活区临建板房食堂、浴室等配套设施板房搭设完成;

2、临建场地主管道安装全部完成;

3、临建生活区围墙砌筑完成;

4、工人生活区临建板房A栋室内地坪浇筑完成50%;

5、北侧围墙基础梁钢筋绑扎施工完成50%;

6、室外排水沟土方开挖施工完成;

7、化粪池施工完成;

    二、下周计划

    1、工人生活区临建板房食堂、浴室等配套设施室内装修完成;

    2、临建场地配套设施管道及水电安装全部完成;

    3、临建生活区围墙抹灰完成;

    4、工人生活区临建板房B栋搭设完成;

    5、北侧围墙基础梁砼浇筑施工完成50%;

    6、工人生活区临建板房A栋室内管线施工完成;

    7、办公区原临建板房拆除完成;

    服务单位:港口镇

    10

    科技创业园二期项目

    本周进展及下周计划

    一、本周进展

    1、厂房A-Q轴砌体砌筑施工完成,正在R-A/D轴砌体砌筑施工中;

    2、厂房R-A/D轴8.7m梁柱模板安装及砼浇筑施工中;

    3、消防水池剪力墙施工中;

    4、研发楼一层砌体砌筑施工完成,二层砌体砌筑施工中,女儿墙砌体砌筑施工中;

    5、连接一期通道道路路基水稳层施工中;

    二、下周计划

    1、继续上周计划施工;

    2、厂房R-A/D轴7.8m梁柱浇筑;

    3、研发楼砌体砌筑施工;

    4、消防水池基础施工;

    5、连接一期通道道路施工;

    服务单位:高新区

    11

    永奔机电项目

    本周进展和下周计划

    一、本周进展

    一号二号厂房回填土完成,二号厂房安装地脚螺帽,三号厂房浇筑完成保养,四号厂房完成大方脚浇筑,五号研发楼地梁和柱子浇筑完成。

    办证情况:公司注册,刻章,税务登记,银行开户已经完成,现在在办理发改委立项。

    二、下周计划

    钢构进场,准备安装一号二号厂房钢构,三号厂房回填土,四号厂房浇筑地梁和柱子,五号研发楼保养地梁和柱子。

    服务单位:花亭场

    12

    中科伟通项目

    本周进展及下周计划

    一、本周进度

    1、钢构部分:1号(办公楼)正在加装拼接楼板,办公楼已基本拼接完成。3号(生产车间)车间中办公室和工程部、制造部、五金仓库隔房已做好,玻璃已全部装好,正在内部装修。

    2、土建部分:1号(办公楼)己将办公楼和仓库区隔开,并将卫生间结好。2号(生产车间)场地己经平整好,并已压实。3号(生产车间)地面己打磨好,生产设备已远入。保安室内外装修已完毕。

    3、围墙和道路部分:已将东面、南面围墙已装好防护网,北面围墙正在安装防护网。道路水稳层已铺好。

    服务单位:南岩镇

    13

    脱普食品项目

    本周进展

    一楼车间装修和水电、除湿及制冷设备安装完工,一楼设备进厂。

    服务单位:清湖乡

    一起分享弋阳

           高新区的点滴
